Подготовка к строительству ГЭС «Камбар-Ата-1» идёт полным ходом

Подготовительные работы, необходимые для перехода к основному этапу строительства ГЭС «Камбар-Ата-1», идут полным ходом. Об этом сообщает Министерство энергетики.
Согласно информации, в настоящее время ведутся следующие работы:
Строительство дорог общего пользования выполнено на 60%.
Строительство транспортного тоннеля выполнено полностью (100%).
Бетонирование дороги внутри тоннеля выполнено на 93%.

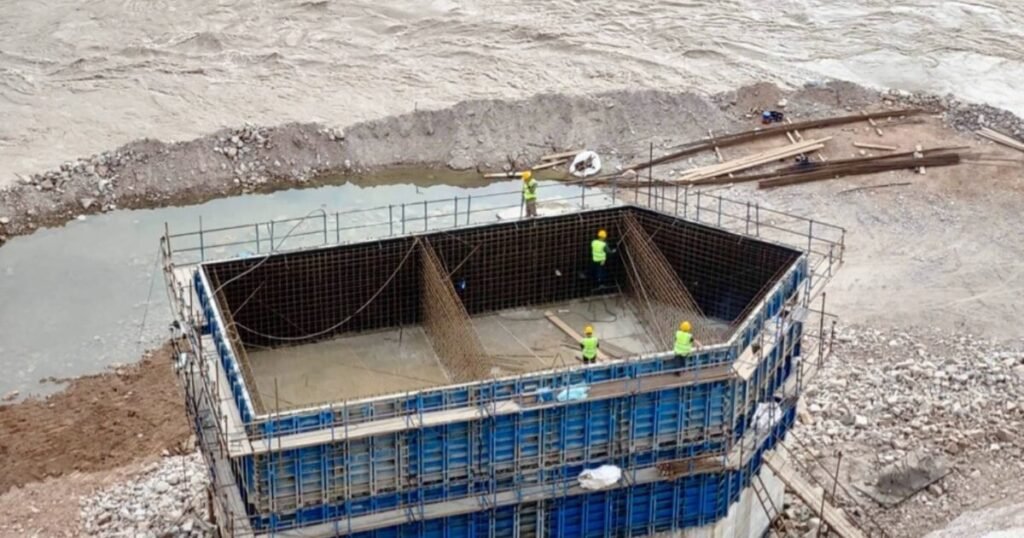

Строительство моста через правый берег реки Нарын выполнено на 20%.
Строительство ВЛ-110 кВ и подстанции выполнено на 77%.
Строительство вахтового поселка для рабочих выполнено на 30%.
«Эти инфраструктурные работы создадут прочную основу для перехода к основному этапу строительства ГЭС «Камбар-Ата-1», способствуя энергетической независимости страны и обеспечению её устойчивого будущего», — говорится в сообщении.
