«Манас» аэропортун реконструкциялоого 130 млн доллар сарпталатУКМК: Баткен облусунда Тажикстанга малды мыйзамсыз өткөрүү каналы аныкталдыКыргызстанда майыптыгы бар адамдарды жумушка алуудан баш тарткандар үчүн айып салуу сунушталууда — мыйзам долбоору2027-жылы Жогорку Кеңештин чыгымдары 216 млн сомго көбөйтүлөтКочкордон чыккан көмүр Бишкек ЖЭБине темир жол аркылуу биринчи жолу жеткирилдиБишкекте балдардын КРВИ оорусу боюнча телефон аркылуу кеңеш берүү кызматы ишке кирди — байланыш номурлары
Камбар-Ата-1 ГЭСин курууга даярдыктар жүрүүдө
09.07.2025 | 12:06

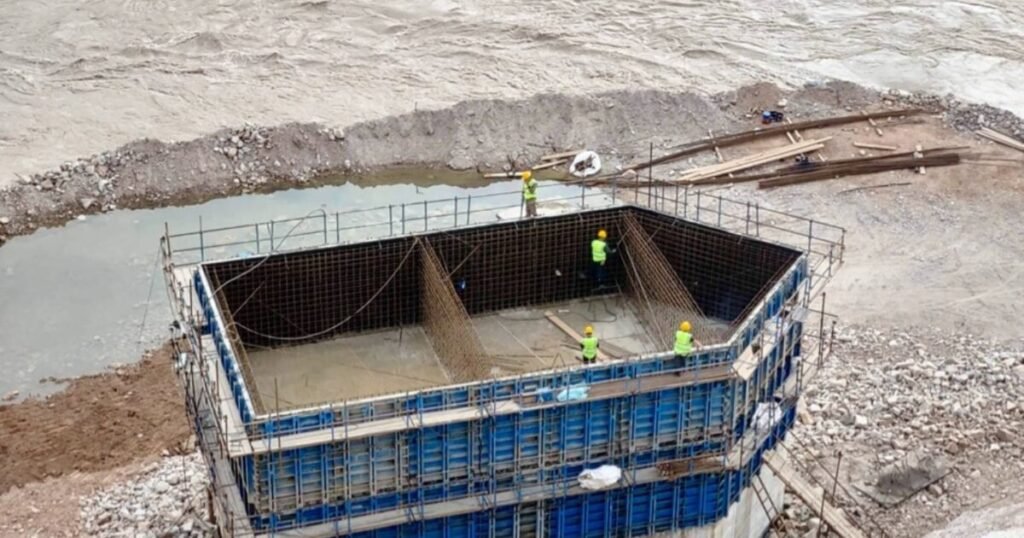

Камбар-Ата-1 ГЭСинин курулушунун негизги этабына өтүү үчүн талап кылынган даярдык иштери кызуу жүрүп жатат. Бул тууралуу Энергетика министрлиги билдирди.
Маалыматка ылайык, учурда төмөнкү иштер жасалууда:
- Жалпы автоунаа жолдорду куруу иштери 60%га аткарылды.
- Транспорттук тоннелди куруу толугу менен (100%) бүткөрүлдү.
- Тоннелдин ичиндеги жолду бетондоо 93%га аткарылды.
- Нарын дарыясынын оң жээгине өтүү үчүн көпүрө куруу иштери 20%га аткарылды.
- ВЛ-110кВ жана көмөк чордонду куруу 77%га аткарылды.
- Жумушчулар үчүн вахталык шаарчаны куруу 30%га бүткөрүлдү.
“Бул инфраструктуралык иштер Камбар-Ата-1 ГЭСнин негизги курулушуна өтүү үчүн бекем база түзүп, өлкөнүн энергетикалык көз карандысыздыгына жана туруктуу келечегине өбөлгө болот”,- деп айтылат маалыматта.
Рубрики: Жаңылыктар
Теги: даярдык, Камбар-Ата 1 ГЭСи
